小时咨询热线:
13688988615当前位置:网站首页 » 产品中心 » 混合型塑胶跑道
产品介绍: 采用国际田联认可的混合结构,面层为 EPDM 耐候性环保彩色颗粒,母体是 1:5 PU 掺合部分橡胶颗粒。施工工艺简单,符合国际赛事标准。标准厚度 13mm。适用于大中型标准体育场地。性能特点: 1、环保、无毒、符合室外运动场地各项环保指标。...
咨询热线 13688988615产品介绍:
采用国际田联认可的混合结构,面层为 EPDM 耐候性环保彩色颗粒,母体是 1:5 PU 掺合部分橡胶颗粒。施工工艺简单,符合国际赛事标准。标准厚度 13mm。适用于大中型标准体育场地。
性能特点:
1、环保、无毒、符合室外运动场地各项环保指标。
2、全天气候使用,任何季节及温差均能维持高水准的品质,雨后可立即使用,增加利用时间,提高场地使用率。
3、具有适度弹性及反弹力,可减少体力消耗,增进竞赛成绩。
4、适度吸收脚部冲击力,减少运动伤害,长期练习及比赛均适宜。
5、不会因紫外线、臭氧、酸雨的污染而褪色、粉化或软化,并能长期保持其鲜艳的色彩。
6、高度耐磨,可以满足各级学校长时间、高使用频率的需要。
7、优异的耐压性能,不会因为田径器材的重压而无法恢复弹性。
8、在受力较大使用频繁的百米起跑点,也不会受到钉鞋或起跑架破坏,具有强韧的弹性层及缓冲层,可吸收强劲的冲击,表面不会受损。
9、基底粘接力强,压制水份上升,无起泡、剥离等现象,表面平坦,可防止剧烈运动跌倒所发生的运动伤害。
10、专用高弹性 EPDM 颗粒和喷面 PU 面层,表面颜色柔和,颗粒状表层,防止刺眼光线的反射,美观耐久,并可采用多种色彩搭配。

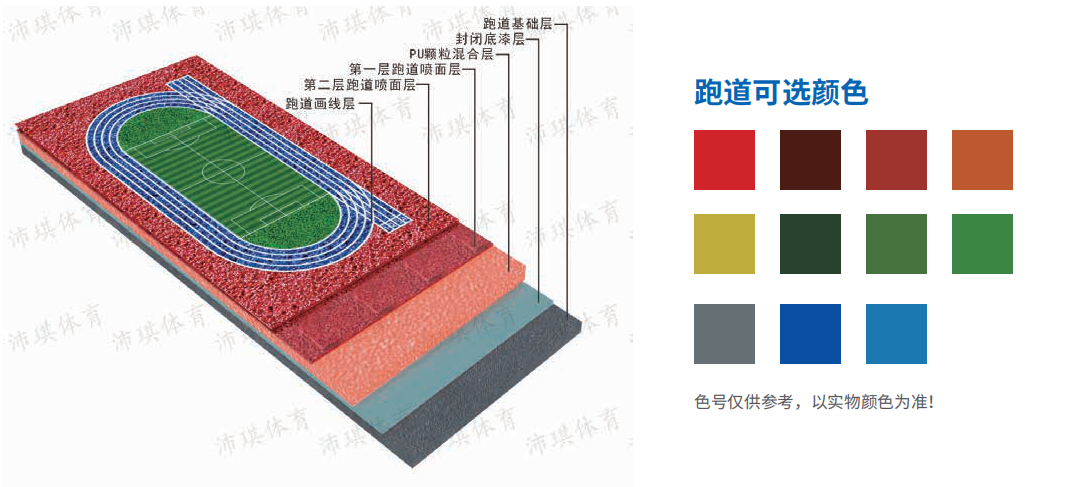

施工工艺:
01. 跑道基础层
基础一般以水泥或者沥青基础为主,水泥基础现浇厚度为 100-200 毫米厚,浇好后养护期为 28 天左右,基础含水量不超 8% 方可施工面层。沥青基础厚度一般 100 毫米厚,压好后养护期足一星期后方可施工面层。施工面层前水泥基础一定要全场打磨。打磨后用清水清洗干净晒干后才能上单组份渗透底漆。沥青基础一定要表面没有水汽、没有泥土后才能施工。
02. 封闭底漆层
水泥基础,用单组份渗透底漆,直接开桶搅拌均匀后全场滚涂。底漆完全干透不粘脚后才能施工下一层工序。沥青基础,就用单组份沥青专用封闭乳液,乳液 1 公斤 +2.5 公斤砂 +2.5 公斤水泥 +2.5 公斤水搅拌均匀后用大胶耙全场刮涂直到所有沥青地面全部覆盖 1 毫米厚以上为准,全场干透后才能施工下一层工序。
03.PU 加颗粒混合层
用双组份 1:5PU+ 颗粒 + 跑道专用催化剂搅拌后用,配料一组:50 公斤 PUB 料红色色浆 +10 公斤 PUA 料胶水 +20 公斤颗粒 +0.3公斤跑道专用催化剂 +1.5 公斤流平剂全部一起搅拌均匀后,用厚度靠尺大铁齿耙全场一次性刮涂跑道设计的厚度,如场地不平有积水用同样的配料方法配好后,用铝合金赶平。等全场完全干透后才能施工下一层工序。
04. 跑道喷面一层
用双组份 1:2PU+ 喷面颗粒 + 跑道专用催化剂 + 流平剂搅拌后用,配料一组:20 公斤喷面 B 料红色色浆 +10 公斤喷面 A 料胶水 +25公斤喷面颗粒 +0.15 公斤跑道专用催化剂 +1.5 公斤流平剂全部一起搅拌均匀后用跑道喷涂机全场按左右顺序倒退的方向喷涂。等全场完全干透后才能施工下一层工序。
05. 跑道喷面二层
同样用双组份 1:2PU+ 喷面颗粒 + 跑道专用催化剂 + 流平剂搅拌后用,配料一组:20 公斤喷面 B 料红色色浆 +10 公斤喷面 A 料胶水+25 公斤喷面颗粒 +0.15 公斤跑道专用催化剂 +1.5 公斤流平剂全部一起搅拌均匀后用跑道喷涂机全场按一层喷面层的相反的方向左右顺序倒退的方向喷涂。等全场完全干透后才能施工下一层工序。
06. 跑道画线层
跑道画线漆为本公司专用油性划线漆,主剂 3 公斤为白色,配 2 公斤透明固化剂搅拌均匀后,用跑道划线机或空压机喷涂即可。
